Cost per sprint: как вносить деньги в обсуждение ретро

· 7 мин. чтения
Artur Pan
CTO & Co-Founder at PanDev

Спринт 47, команда из 8 человек. Стандартный нарратив ретро звучал бы так: «velocity упал на 20%, было много багов, в следующем спринте поприоритезируем лучше». Тот же вайб, что и в спринте 46. И в спринте 45. Теперь добавьте на то же ретро один показатель: общая стоимость спринта — $32 800, из них $11 600 (35%) ушли на тикеты с багами, против $14 200 (43%) на фичи. Скользящее среднее по багам у этой команды — 18%. Одна строка — «мы потратили на баги вдвое больше обычного» — переключила команду с «сделаем лучше» на «первые три дня спринта 48 — только bug-prevention, без исключений».

Этот пост показывает, как встроить один финансовый показатель в 30-минутное ретро так, чтобы оно производило решения, а не ощущения.

Почему ретро перестают менять поведение после 4-го спринта​

Atlassian в Agile Practitioner Report 2024 измерили, как часто команды возвращаются к action item'ам прошлого ретро: 62% не возвращаются никогда. Esther Derby и Diana Larsen написали Agile Retrospectives: Making Good Teams Great в 2006 году именно про этот провал — что ритуал переживает дисциплину. Спустя двадцать лет опрос scrum.org 2023 года среди 4 200 практиков поставил «ретро ощущаются перформативными» на первое место в жалобах senior-инженеров.

Механика скучная: люди обсуждают ощущения. Ощущения смещаются к самому громкому голосу в комнате. Самый громкий голос — к самой свежей боли. Поэтому каждое ретро заново разбирает прошлый инцидент, и команда никогда не видит паттерн поверх последних шести спринтов.

Отчёты DORA State of DevOps с 2019 года повторяют ту же структурную мысль — высокопроизводительные команды измеряют систему, а не момент. Ретро, которое начинается с «как все себя чувствовали?», устроено противоположным образом.

Контринтуитивная часть: ОДИН показатель делает всю работу​

Большинство статей про «data-driven retro» говорят принести 8 метрик: velocity, cycle time, lead time, MTTR, change failure rate, deployment frequency, planned-vs-delivered, unplanned ratio. Это дашборд, а не ретро. Глаза у команды стекленеют к четвёртой минуте.

Принесите вместо этого одно число: общую стоимость спринта, разбитую на 3-4 типа задач. Фичи, баги, техдолг, незапланированные встречи/созвоны. Всё.

Почему работает: стоимость превращает качественный спор в количественное сравнение. «У нас было много багов» — спорно. «Мы потратили на баги $11 600 против $6 200 в прошлом спринте» — нет. Команда перестаёт обсуждать, было ли так, и начинает обсуждать, что с этим делать.

Что значит «общая стоимость спринта»​

Возьмите loaded hourly rate команды (формула — в Loaded Hourly Rate). Умножьте на отслеженные часы спринта на каждого инженера. Просуммируйте по команде. Затем разделите по типам задач Jira через тайм-трекинг тикетов.

Для команды из 8 человек при ставке ~$60/час × 80 часов/спринт × 8 инженеров сырая capacity — около $38 400. После вычета встреч, отпусков и PTO остаётся $30K-$34K — это и есть стоимость спринта.

PanDev Metrics считает это автоматически. Эндпоинт POST /departments/{id}/finance/costs принимает granularity = DAILY|MONTHLY|QUARTERLY и возвращает временной ряд по стоимости с готовыми полями percentageChange (изменение спринт-к-спринту) и trend (UP/DOWN). Каждая строка содержит join по issue_key, поэтому разбивка по фичам/багам/техдолгу получается бесплатно. Виджет с барчартом (costs-widget.tsx) рисует stacked-вид по месяцам, который мы покажем ниже. Без этого тот же расчёт можно собрать SQL-ем — паттерн join'а есть в Cost per Feature: SQL Formula.

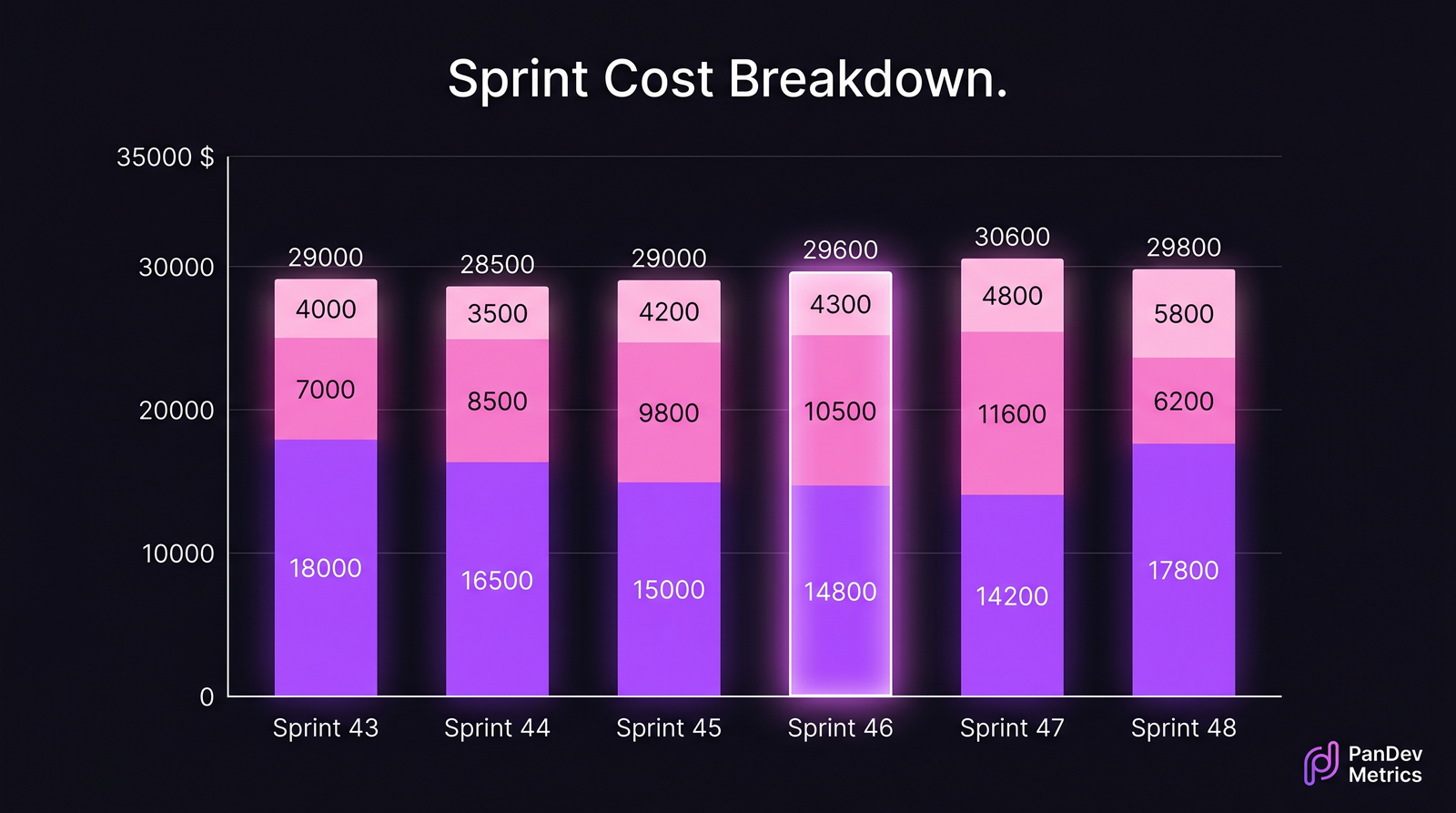

Стоимость 6 спринтов, stacked bars: фичи / баги / техдолг Шесть спринтов одной команды из 8 инженеров. Спринт 47 — пик доли багов, который запустил action item. Спринт 48 — результат.

Реальный пример: спринт 47 → спринт 48​

Команда настоящая (анонимизировано). 8 backend-инженеров, финтех, фиксированные двухнедельные спринты. Их последние 6 спринтов:

СпринтСтоимостьФичиБагиТехдолгДоля баговΔ к пред.
43$29 000$18 000 (62%)$7 000 (24%)$4 000 (14%)24%—
44$28 500$16 500 (58%)$8 500 (30%)$3 500 (12%)30%−2%
45$29 000$15 000 (52%)$9 800 (34%)$4 200 (14%)34%+2%
46$29 600$14 800 (50%)$10 500 (35%)$4 300 (15%)35%+2%
47$32 800$14 200 (43%)$11 600 (35%)$4 800 (15%)35%+11%
48$29 800$17 800 (60%)$6 200 (21%)$5 800 (19%)21%+1%

Из таблицы видно три вещи, которые не выловил ни один качественный ретро:

  1. Доля багов росла спринт-к-спринту с 24% до 35% за четыре спринта. Медленный дрейф, ни в одном отдельном ретро не выглядит тревожно.
  2. Спринт 47 не был драматически хуже 46 по доле — но абсолютные траты на баги выросли с $10 500 до $11 600 и общая стоимость выросла на $3 200 (овертайм, две дополнительные пары рук). Эта комбинация видна только в деньгах.
  3. Интервенция в спринте 48 — «первые 3 дня только bug-prevention» — снизила долю багов до 21%. Около $5 400 перенаправлено обратно в фичи. Команда почувствовала эффект на следующем стендапе — он не был triage-созвоном.

Это измеримое изменение. Не ощущение.

Шаблон ретро: спросить, посмотреть, решить​

Принесите четыре столбца в документ ретро за 15 минут до начала. Не обсуждайте — просто вставьте.

Что спроситьКакое число использоватьКакое действие включает
Куда ушли деньги?Стоимость по типам задач (% спринта)Перепланирование приоритетов
Изменилась ли доля багов?Доля багов vs скользящее среднее за 6 спринтовBlock bug-prevention при дрейфе > 5 п.п.
Куда ушло незапланированное время?Стоимость тикетов, попавших после планированияЖёстче планирование ИЛИ шире буфер
Платим ли техдолг?Доля техдолга за последние 4 спринтаЕсли падает к нулю — назначить debt-спринт

Жёстко 30 минут. Первые 5 — тихие, все читают таблицу. Следующие 15 — обсуждение одной строки, той, где наибольшая дельта. Последние 10 — один именованный action item с измеримой проверкой. В спринте 48 проверкой было: «доля багов меньше 25% к пятнице». Это число можно проверить в понедельник.

Частые ошибки, которые ломают финансовое ретро​

ОшибкаЧем плохоФикс
Встречи смешаны с «техдолгом»Раздувает стоимость долга, прячет планированиеДобавьте 4-й бакет: незапланированные встречи
Показывать стоимость по инженеруРазговор уходит в личную перформанс-оценкуАгрегируйте только на уровне команды
Использовать стоимость как target («снизим cost спринта»)Команда начнёт меньше трекать, число врётСтоимость — диагностика, не цель — проговорите вслух
Тянуть числа во время ретроСъедает встречу, ломает потокФасилитатор вставляет за 15 минут до — никаких live-запросов
Отслеживать 8 типов задачНикто не держит в головеМаксимум 3-4 бакета, всегда

Где это ломается​

Cost per sprint полезнее всего командам, которые уже работают по фиксированным спринтам. Команды на continuous flow (Kanban) больше получают от cost per cycle или cost per deploy — у них нет границы спринта, и числу не за что зацепиться. Для них есть Cost per Task: Issue-Tracking Approach — работает на уровне тикета.

Финансовая разбивка требует честной типизации задач. Если «баги» тихо переименовываются в «фичи», чтобы статистика выглядела лучше, данные врут — и инстинкт команды будет громче числа, что обнуляет смысл. Введите правило: тип ставится при создании тикета репортёром, не правится потом. Реклассификация в середине спринта требует комментария.

Ещё одно ограничение: на очень маленьких командах (меньше 5 инженеров) отсутствие одного человека двигает разбивку настолько, что любой отдельный спринт — шум. Смотрите на скользящие средние за 4 спринта, не на однократные дельты. Число всё ещё полезно, просто используется иначе.

Как понять, что ретро работает​

  • Доля выполненных action items: уехал ли action item прошлого ретро в код? Цель — 80%+ за квартал.
  • Дисперсия доли багов: уменьшение стандартного отклонения по спринтам означает, что команда управляет миксом, а не реагирует на него.
  • Время до решения внутри ретро: если обсуждение-до-action регулярно занимает 25 из 30 минут, данные не работают — ужмите таблицу.

Это и сдвигается, когда ретро перестают быть перформативными. Velocity не обязательно меняется. Cycle time не обязательно меняется. Меняется разбивка трат.

Что можно сделать сегодня​

Вытащите часы по типам задач за прошлый спринт из Jira или вашего трекера. Умножьте на loaded rate команды. Добавьте четыре столбца (стоимость, % спринта, дельта спринт-к-спринту, скользящее среднее) в документ следующего пятничного ретро за 15 минут до начала. Не комментируйте. Затем смотрите, на какую строку показывают пальцем чаще всего.

Эта строка ведёт встречу. Команда сама скажет, что с ней делать.
